¿Qué es la ruta crítica en la construcción de una casa?

Ruta Crítica en Construcción Prefabricada

31/07/2020

Valoración: 4.87 (7018 votos)

La construcción de una casa prefabricada es un proceso fascinante que combina la precisión de la fabricación en fábrica con la logística y el trabajo en sitio. Para asegurar que estos proyectos, a menudo con plazos ajustados, se completen a tiempo y dentro del presupuesto, una planificación meticulosa es absolutamente esencial. Aquí es donde entra en juego una herramienta poderosa y probada en la gestión de proyectos: el Método de la Ruta Crítica.

Este método no es solo una técnica teórica; es una guía práctica para desentrañar la complejidad de un proyecto, identificar las tareas más importantes y comprender cómo se relacionan entre sí. Al aplicar la Ruta Crítica a la construcción prefabricada, podemos visualizar el camino más eficiente desde el diseño inicial hasta la entrega de llaves, anticipando posibles obstáculos y gestionando los recursos de manera óptima.

¿Cómo hacer una ruta crítica de una obra?
CÓMO HACER UNA RUTA CRÍTICA1Describe las tareas. ...2Secuencia de actividades. ...3Identifica los factores dependientes. ...4Establece la duración de las actividades. ...5Identifica el camino crítico. ...6Haz una tabla de secuencia de actividades. ...7Evalúa tus recursos. ...8Determina la holgura total.

¿Qué es el Método de la Ruta Crítica (CPM)?

El Método de la Ruta Crítica (CPM, por sus siglas en inglés) es una técnica de gestión de proyectos que permite identificar la secuencia de actividades más larga de un proyecto, la cual determina la duración total del mismo. Esta secuencia se conoce como la Ruta Crítica. Las actividades que componen la ruta crítica son cruciales porque cualquier retraso en cualquiera de ellas provocará un retraso equivalente en la fecha de finalización del proyecto.

Desarrollado a fines de la década de 1950, el CPM surgió como una respuesta a la necesidad de planificar y controlar proyectos complejos de manera más eficiente, reduciendo costos asociados a una mala programación. Su objetivo principal es identificar las tareas esenciales, establecer sus dependencias lógicas y calcular su duración para determinar el cronograma más corto posible para completar el proyecto.

En el contexto de las casas prefabricadas, esto significa analizar todas las fases, desde la aprobación de planos y la fabricación de módulos en la fábrica, pasando por la preparación del sitio, el transporte, el ensamblaje y los acabados finales. Cada una de estas fases se descompone en tareas más pequeñas, y el CPM nos ayuda a ver cómo se encadenan y cuáles son las que no tienen margen de retraso.

¿Por qué utilizar el Método de la Ruta Crítica en la Construcción Prefabricada?

La construcción prefabricada, con su dualidad de procesos (industrial y en sitio), presenta desafíos únicos que el CPM está bien equipado para abordar:

  • Gestión de Plazos Estrictos: Los tiempos de fabricación en la fábrica suelen ser fijos, al igual que la coordinación de transportes especiales y el uso de grúas para el montaje. El CPM identifica las actividades que *deben* cumplir con sus plazos para no generar cuellos de botella.
  • Coordinación de Fases Paralelas: A menudo, la fabricación de módulos y la preparación del terreno (cimientos, acometidas) ocurren simultáneamente. El CPM ayuda a visualizar estas dependencias y asegurar que una fase no retrase a la otra.
  • Optimización de Recursos: Al saber qué actividades son críticas, los gerentes de proyecto pueden asignar recursos (personal, maquinaria, materiales) prioritariamente a esas tareas, evitando la sobreasignación en actividades no críticas.
  • Identificación Temprana de Riesgos: El análisis de la ruta crítica permite detectar de antemano dónde es más probable que un retraso impacte el proyecto completo, permitiendo implementar planes de contingencia.
  • Mejora Continua: El seguimiento del proyecto frente a la ruta crítica planificada proporciona datos valiosos para estimar la duración de tareas en futuros proyectos de casas prefabricadas con mayor precisión.

En resumen, el CPM brinda claridad y control sobre el cronograma del proyecto, lo cual es vital para la eficiencia y la rentabilidad en la construcción prefabricada.

Pasos para encontrar la Ruta Crítica en un Proyecto Prefabricado

Identificar la ruta crítica implica un análisis detallado de todas las actividades del proyecto. Aquí te mostramos los pasos clave:

1. Enumerar todas las tareas

Comienza por desglosar el proyecto completo de la casa prefabricada en una lista detallada de actividades o tareas individuales. Utiliza una Estructura de Desglose del Trabajo (EDT) para organizar esto. Ejemplos de tareas podrían incluir:

  • A: Aprobación de planos y permisos
  • B: Fabricación de módulos en fábrica
  • C: Preparación del sitio (movimiento de tierras, cimentación)
  • D: Transporte de módulos al sitio
  • E: Montaje de la estructura (unión de módulos)
  • F: Instalaciones (electricidad, fontanería)
  • G: Acabados interiores y exteriores
  • H: Paisajismo (opcional)
  • I: Inspección final y entrega

Esta lista exhaustiva es la base para todo el análisis de la ruta crítica.

2. Identificar las dependencias entre tareas

Determina qué tareas no pueden comenzar hasta que otras hayan finalizado. Esto establece la secuencia lógica de las actividades. En nuestro ejemplo de casa prefabricada:

  • La tarea B (Fabricación) y C (Preparación del sitio) dependen de A (Aprobación).
  • La tarea D (Transporte) depende de B (Fabricación) y C (Preparación del sitio) - necesitas que los módulos estén listos Y que el sitio esté preparado para recibirlos.
  • La tarea E (Montaje) depende de D (Transporte).
  • La tarea F (Instalaciones) y G (Acabados) dependen de E (Montaje).
  • La tarea H (Paisajismo) puede depender de C (Preparación del sitio) o G (Acabados), o incluso realizarse en paralelo con algunas fases.
  • La tarea I (Inspección/Entrega) depende de F, G y H.

Definir correctamente estas dependencias es fundamental.

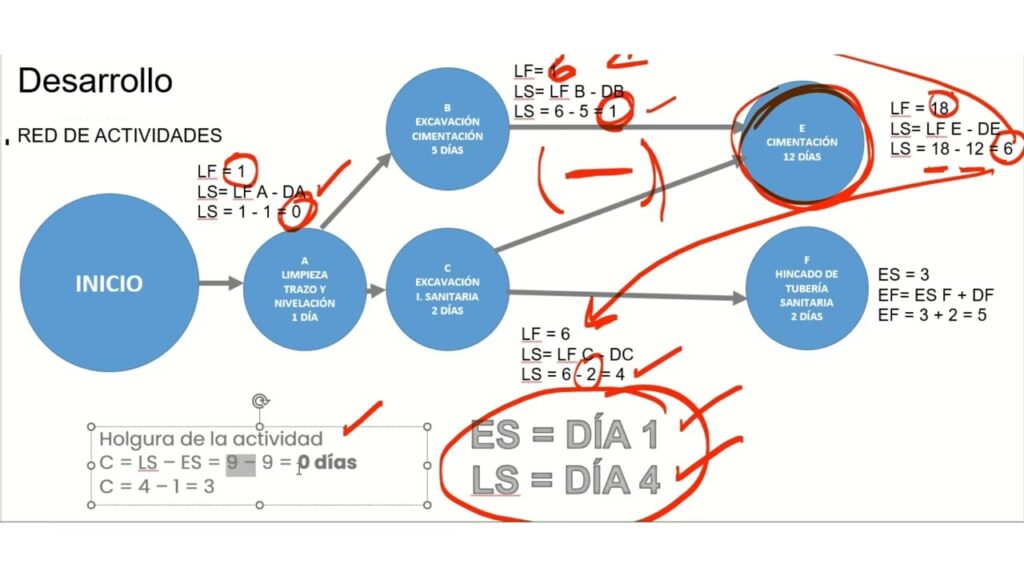

3. Crear un diagrama de red

Representa visualmente las tareas y sus dependencias en un diagrama de red. Cada tarea se representa generalmente con un nodo (una caja o círculo) y las flechas conectan los nodos para mostrar la secuencia lógica. Este diagrama ilustra el flujo del proyecto de principio a fin.

4. Estimar la duración de cada tarea

Asigna una duración estimada a cada actividad. Estas estimaciones deben ser lo más realistas posible, basadas en experiencia, datos históricos de proyectos similares de casas prefabricadas o estándares de la industria. Para tareas con mayor incertidumbre (como la obtención de permisos), se pueden usar técnicas como PERT (ver más adelante) para obtener una estimación más robusta.

Una vez que tienes las duraciones, puedes calcular las fechas de inicio temprano (ES) y finalización temprana (EF) de cada tarea (paso hacia adelante), y las fechas de inicio tardío (LS) y finalización tardía (LF) (paso hacia atrás). Estos cálculos son clave para determinar la holgura y la ruta crítica.

5. Calcular la Ruta Crítica

La ruta crítica es la secuencia de actividades desde el inicio hasta el fin del proyecto con la mayor duración total. En un diagrama de red bien calculado, esta ruta corresponderá a la secuencia de actividades que tienen cero o la menor cantidad de holgura (ver siguiente paso). Si calculas manualmente, sumas las duraciones de todas las posibles secuencias de actividades y la que dé el total más alto es tu ruta crítica.

Por ejemplo, en nuestro caso hipotético, una ruta podría ser A -> C -> D -> E -> F -> G -> I. Otra podría ser A -> B -> D -> E -> F -> G -> I. La que sume más días/semanas en total es la ruta crítica.

¿Cuál es la ruta crítica en la construcción residencial?
La ruta crítica es la secuencia más larga de tareas consecutivas sin holgura ni flexibilidad entre ellas . Identificar esta secuencia puede ayudar a los contratistas a priorizar la asignación de recursos, incluyendo equipos, materiales y mano de obra.

6. Calcular la Holgura Total

La holgura (también llamada flotación) es la cantidad de tiempo que una actividad puede retrasarse sin afectar la fecha de finalización del proyecto. Se calcula como LS - ES o LF - EF. Las actividades con holgura cero (o negativa, si el proyecto ya está retrasado) son las actividades críticas. Identificar la Holgura te muestra dónde tienes flexibilidad en el cronograma.

  • Holgura Total: Tiempo que una actividad puede retrasarse sin posponer la fecha de fin del *proyecto*.
  • Holgura Libre: Tiempo que una actividad puede retrasarse sin posponer la fecha de inicio de la *siguiente* actividad.

En un proyecto prefabricado, saber qué tareas tienen holgura es invaluable. Permite, por ejemplo, reprogramar tareas no críticas si hay problemas de recursos o si surge un retraso inesperado en una tarea crítica.

Utilizando el Método de la Ruta Crítica en la Gestión de Proyectos Prefabricados

Una vez identificada la ruta crítica y calculadas las holguras, el CPM se convierte en una herramienta de gestión activa:

Compresión del Cronograma

Si necesitas acortar la duración total del proyecto (por ejemplo, para cumplir un plazo más ajustado), debes centrarte en las actividades de la ruta crítica. Dos técnicas son comunes:

  • Ejecución Rápida (Fast Tracking): Realizar actividades críticas en paralelo que originalmente estaban planeadas secuencialmente (siempre que sea técnicamente posible y no aumente el riesgo). Por ejemplo, empezar ciertas instalaciones en fábrica antes de que el módulo esté completamente terminado.
  • Intensificación (Crashing): Añadir recursos a actividades críticas para acelerar su finalización (por ejemplo, más cuadrillas de montaje, pagar horas extras, usar equipo más caro pero rápido). Esto generalmente aumenta los costos, por lo que se analiza la compensación tiempo-costo.

Resolución de la Falta de Recursos

El CPM puro no considera la disponibilidad de recursos. Si el análisis de la ruta crítica muestra que una actividad crítica requiere un recurso (como una grúa específica o un especialista en uniones de módulos) que no está disponible, puedes usar técnicas de nivelación de recursos. Esto puede implicar ajustar las fechas de inicio de las actividades con holgura para que se realicen cuando los recursos estén disponibles, lo que podría, en algunos casos, modificar la ruta crítica original.

Recopilación de Información para el Futuro

A medida que el proyecto avanza, se compara el progreso real con el cronograma de la ruta crítica. Los datos de las duraciones reales de las tareas se recopilan. Esta información es oro puro para futuros proyectos de casas prefabricadas, permitiendo estimar duraciones con mayor precisión y refinar los modelos de CPM.

Método de la Ruta Crítica vs. Método PERT

Aunque a menudo se mencionan juntos y fueron desarrollados en la misma época, CPM y PERT (Program Evaluation and Review Technique) tienen enfoques ligeramente diferentes:

CaracterísticaMétodo PERTMétodo de la Ruta Crítica
EnfoqueGestionar actividades con duración incierta. Enfocado en minimizar la duración.Gestionar actividades con duración predecible. Enfocado en compensaciones tiempo-costo.
Estimación de DuraciónUtiliza 3 estimaciones (optimista, probable, pesimista) para calcular un promedio ponderado.Utiliza 1 estimación única para cada actividad.
ModeloProbabilístico.Determinista.
Uso TípicoProyectos de I+D, nuevos, con muchas incertidumbres.Proyectos de construcción, manufactura, con actividades más estandarizadas.
En PrefabricaciónÚtil para estimar fases iniciales (permisos, diseño innovador) o tareas con riesgos (transporte en condiciones inciertas).Fundamental para planificar y seguir las fases de fabricación, transporte, montaje y acabados, donde las duraciones son más predecibles.

Es común y muy efectivo usar ambos métodos juntos: aplicar PERT para obtener estimaciones de duración más realistas para las tareas inciertas, y luego usar esas estimaciones como entrada para el cálculo de la ruta crítica.

Método de la Ruta Crítica vs. Diagrama de Gantt

El diagrama de Gantt es una herramienta de visualización popular, mientras que el CPM es una técnica de análisis. No son excluyentes; de hecho, se complementan muy bien:

CaracterísticaDiagrama de GanttMétodo de la Ruta Crítica
Tipo de HerramientaDiagrama de barras horizontal para visualizar el cronograma.Algoritmo y técnica para identificar la secuencia crítica.
Lo que MuestraTareas, duraciones, fechas de inicio/fin, dependencias, a menudo asignación de recursos.La secuencia de actividades más larga (la ruta crítica), holgura de las tareas.
Formato VisualBarras en una escala de tiempo.Diagrama de red (cajas y flechas) o resaltado en un diagrama de Gantt.
Función PrincipalComunicar el cronograma, seguir el progreso.Analizar el cronograma, identificar tareas críticas, calcular holguras.
En PrefabricaciónExcelente para mostrar el cronograma completo a todas las partes interesadas (cliente, fábrica, equipos en sitio).Esencial para el equipo de gestión del proyecto para enfocar esfuerzos y recursos.

Muchas herramientas de gestión de proyectos permiten crear un diagrama de Gantt y, al mismo tiempo, calcular y resaltar automáticamente la ruta crítica dentro de ese mismo diagrama. Esto combina la claridad visual del Gantt con el poder analítico del CPM.

Actividades Críticas en la Construcción Prefabricada

Basándonos en la definición de ruta crítica, las actividades críticas en la construcción prefabricada son aquellas que, si se retrasan, retrasarán la fecha de finalización de toda la casa. Si bien la ruta exacta varía según el proyecto específico, algunas actividades que *comúnmente* se encuentran en la ruta crítica o están muy cerca de ella incluyen:

  • Fabricación de Módulos: El tiempo en la fábrica es a menudo un componente principal de la duración total.
  • Preparación de la Cimentación/Sitio: Debe estar completa y lista antes de que lleguen los módulos.
  • Transporte de Módulos: Sujeto a permisos, tráfico y condiciones de la carretera, es un enlace crítico entre la fábrica y el sitio.
  • Ensamblaje de Módulos: El proceso de unión de las grandes secciones en el sitio es una fase intensiva y secuencial.
  • Conexiones de Instalaciones Principales: Conectar la casa a las redes de agua, electricidad y saneamiento es indispensable para la habitabilidad y a menudo requiere coordinación con proveedores de servicios externos.

Identificar estas actividades permite a los gerentes de proyecto poner especial atención en su seguimiento y asegurar que se mantengan a tiempo.

Preguntas Frecuentes sobre CPM en Prefabricación

Aquí respondemos algunas dudas comunes:

¿El CPM solo es útil para grandes proyectos de casas prefabricadas?

No. Si bien es más evidente su valor en proyectos complejos, incluso en proyectos más pequeños, identificar la ruta crítica puede ayudar a optimizar la secuencia de trabajo y evitar retrasos inesperados. La complejidad y la necesidad de coordinación entre fábrica y sitio hacen que el CPM sea valioso independientemente del tamaño.

¿La Ruta Crítica puede cambiar durante el proyecto?

Sí, absolutamente. Si una actividad crítica se completa antes de lo previsto, o si una actividad no crítica sufre un gran retraso, la ruta crítica puede cambiar. Es fundamental monitorear el progreso y recalcular la ruta crítica periódicamente.

¿Cómo manejo la incertidumbre del clima en la ruta crítica de un proyecto prefabricado?

Las tareas en el sitio (cimentación, montaje, acabados exteriores) son sensibles al clima. Puedes incorporar esto en el CPM de varias maneras: añadiendo colchones de tiempo (holgura artificial) a tareas sensibles al clima, utilizando estimaciones de duración más conservadoras (quizás influenciadas por PERT), o planificando el trabajo en sitio durante las estaciones más favorables.

Conclusión

El Método de la Ruta Crítica es una herramienta indispensable en el arsenal de cualquier profesional involucrado en la construcción de casas prefabricadas. Al proporcionar una visión clara de las tareas esenciales y sus interdependencias, permite una planificación más efectiva, una mejor asignación de recursos y una mayor capacidad para cumplir con los plazos. Implementar el CPM, ya sea manualmente o con software especializado, es un paso crucial hacia la entrega exitosa y eficiente de proyectos de construcción prefabricada, asegurando que el camino desde la fábrica hasta el hogar terminado sea lo más directo y predecible posible.

Si quieres conocer otros artículos parecidos a Ruta Crítica en Construcción Prefabricada puedes visitar la categoría Construccion.
