Planificar la construcción de una casa, ya sea tradicional o prefabricada, es un proceso complejo donde cada tarea, por pequeña que parezca, juega un papel fundamental. Sin embargo, no todas las tareas tienen el mismo impacto en el cronograma general del proyecto. Comprender cuáles son las actividades verdaderamente críticas es la diferencia entre terminar a tiempo y enfrentar retrasos costosos. Aquí es donde entra en juego un concepto vital en la gestión de proyectos: la ruta crítica.

En el ámbito de la construcción, la Ruta Crítica se define como la secuencia de tareas dentro de un proyecto que, si se retrasa una sola de ellas, provoca un retraso inmediato en la fecha final de entrega del proyecto. Son las tareas que no tienen margen de tiempo adicional, lo que se conoce como 'holgura' o 'flotación'. Identificar y gestionar esta ruta es esencial para mantener el proyecto en curso y dentro del plazo previsto.

¿Qué es Exactamente la Ruta Crítica en la Construcción?
Imagina todas las actividades necesarias para construir una casa: preparar el terreno, poner los cimientos, levantar muros, instalar la cubierta, fontanería, electricidad, acabados interiores y exteriores, etc. Muchas de estas tareas dependen de que otras se completen primero. Por ejemplo, no puedes instalar las ventanas antes de tener los muros levantados, ni pintar las paredes antes de poner el pladur.
La ruta crítica es la cadena más larga de estas tareas interdependientes desde el inicio hasta el fin del proyecto. La suma de las duraciones de estas tareas determina la duración mínima posible para completar todo el proyecto. Si cualquier tarea en esta cadena se demora, la duración total del proyecto se verá afectada directamente.
Las tareas que *no* forman parte de la ruta crítica tienen cierta flexibilidad en su ejecución. Pueden empezar un poco más tarde o tardar un poco más de lo planeado sin que ello cause un retraso en la fecha de finalización del proyecto. Esta flexibilidad se denomina Holgura.
El Método de la Ruta Crítica (CPM)
Para identificar esta secuencia crucial, los gestores de proyectos utilizan una técnica de planificación sistemática llamada Método de la Ruta Crítica (CPM). El CPM es un algoritmo que ayuda a programar y controlar las actividades de un proyecto. Su objetivo principal es determinar la secuencia más larga de actividades dependientes y, por lo tanto, la duración mínima del proyecto.
El CPM compara las actividades, especialmente aquellas que pueden ocurrir simultáneamente, y las prioriza según su impacto en el cronograma general. Es una de las técnicas de planificación más comunes y efectivas en la construcción, permitiendo a los profesionales visualizar el flujo del trabajo y entender las relaciones de Dependencias entre las distintas tareas.

Pasos para Identificar la Ruta Crítica en la Construcción de una Casa
Aplicar el CPM a la construcción de una casa prefabricada implica seguir una serie de pasos lógicos para modelar el proyecto. Aunque existen softwares especializados que automatizan este proceso, entender la metodología subyacente es fundamental:
1. Identificar Todas las Tareas: Se crea una lista detallada de todas las actividades necesarias para completar la casa. Esto a menudo se extrae de una Estructura de Desglose del Trabajo (EDT). Cada tarea debe ser medible y definible (ej. 'Instalar Cimentación', 'Montar Estructura Modular', 'Instalar Cubierta').
2. Organizar las Tareas en Secuencia: Se determina el orden lógico en que deben completarse las tareas. Se identifican las dependencias: ¿Qué tarea debe terminar antes de que otra pueda empezar? ¿Qué tareas pueden realizarse simultáneamente? Estas relaciones se visualizan a menudo en un diagrama de red o diagrama de Gantt.

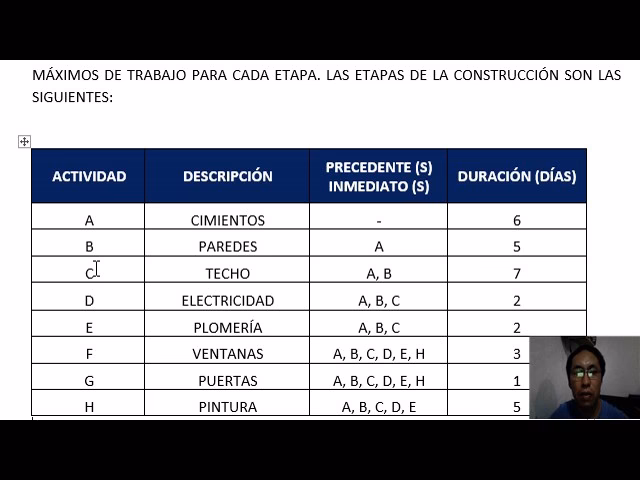

3. Estimar la Duración de Cada Tarea: Basándose en experiencia previa, datos históricos o estimaciones expertas, se asigna una duración estimada a cada actividad. La unidad de tiempo (días, semanas) debe ser consistente para todo el proyecto.

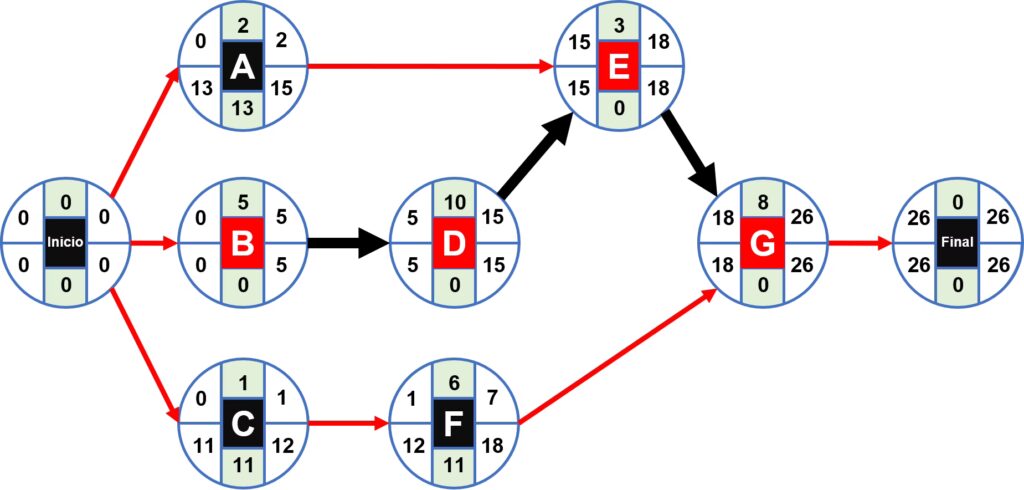

4. Realizar el Paso Adelante (Forward Pass): Partiendo del inicio del proyecto, se calcula el tiempo de inicio más temprano (ES - Earliest Start) y el tiempo de finalización más temprano (EF - Earliest Finish) para cada tarea. El EF de una tarea es su ES más su duración. El ES de una tarea que depende de otra es el EF de la tarea predecesora.
5. Realizar el Paso Atrás (Backward Pass): Partiendo del final del proyecto (la fecha de finalización más temprana calculada en el paso anterior), se calcula el tiempo de finalización más tardío (LF - Latest Finish) y el tiempo de inicio más tardío (LS - Latest Start) para cada tarea. El LS de una tarea es su LF menos su duración. El LF de una tarea predecesora es el LS de su tarea sucesora.
6. Calcular la Holgura (Float) para Cada Tarea: La holgura se calcula restando el ES del LS (LS - ES) o el EF del LF (LF - EF). La holgura representa cuánto se puede retrasar una tarea sin afectar la fecha de finalización del proyecto.

7. Identificar la Ruta Crítica: La Ruta Crítica está formada por la secuencia de tareas que tienen una holgura igual a cero. Estas son las Tareas Críticas que deben ser monitoreadas de cerca, ya que cualquier retraso en ellas impactará directamente el cronograma.

En el contexto de una casa prefabricada, las tareas críticas a menudo incluyen la fabricación de módulos, el transporte al sitio, la preparación del terreno y la cimentación, el montaje de los módulos, y las conexiones de servicios esenciales (agua, electricidad, saneamiento). Un retraso en la fabricación o el transporte, por ejemplo, impactará directamente la fecha de montaje y, por ende, la finalización.
Beneficios de Utilizar el CPM en la Construcción Residencial
Implementar el Método de la Ruta Crítica ofrece múltiples ventajas en la gestión de proyectos de construcción de viviendas:

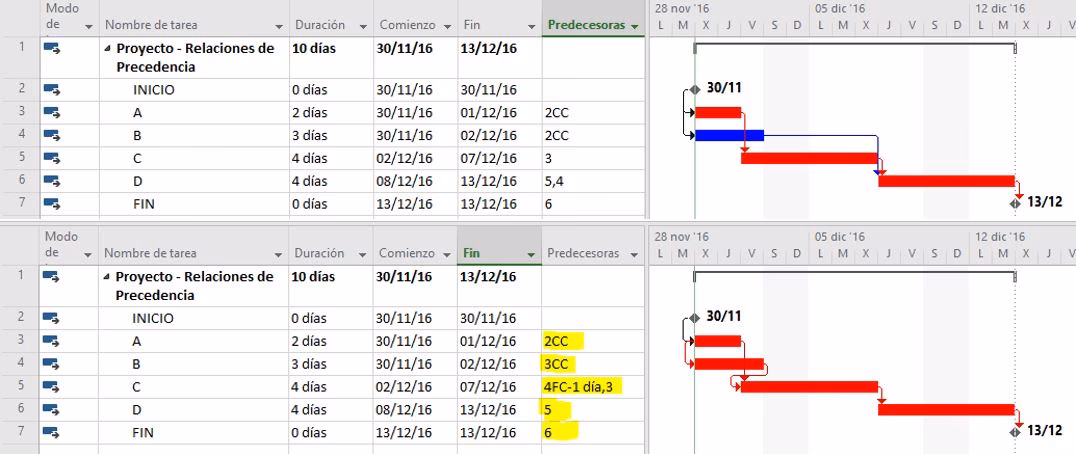

- Visualización Clara: El diagrama del CPM o el diagrama de Gantt derivado proporciona una representación visual fácil de entender de todas las tareas, sus relaciones y la secuencia crítica. Esto mejora la comunicación entre todos los involucrados.
- Anticipación de Retrasos: Al identificar las tareas críticas, los gestores pueden enfocar sus esfuerzos y recursos en asegurar que estas actividades se completen a tiempo. Permite prever posibles cuellos de botella y tomar medidas preventivas.
- Respuesta Efectiva a Problemas: Cuando surgen imprevistos o retrasos, el CPM ayuda a comprender rápidamente el impacto en el cronograma general y a evaluar las opciones para mitigar el retraso (ej. reasignar recursos, trabajar horas extras en tareas críticas).
- Asignación Eficiente de Recursos: Saber qué tareas son críticas y cuáles tienen holgura permite asignar los recursos (mano de obra, equipo, materiales) de manera más eficiente, priorizando las tareas que no pueden permitirse retrasos.
- Mejora de la Planificación Futura: La información obtenida del análisis CPM se convierte en datos valiosos para planificar proyectos futuros, mejorando las estimaciones de duración y la identificación de riesgos.
Limitaciones de Recursos y la Ruta Crítica
Es importante notar que el CPM tradicional se basa principalmente en las dependencias lógicas (una tarea debe seguir a otra). Sin embargo, en la vida real, las limitaciones de recursos (disponibilidad de personal especializado, equipos, materiales) también pueden afectar el cronograma y, potencialmente, cambiar la Ruta Crítica. Si solo tienes un equipo de electricistas para toda la casa, incluso si la instalación de cables en la planta baja puede lógicamente empezar antes de que terminen en la planta alta, la disponibilidad del equipo crea una nueva dependencia. Un CPM ajustado por recursos puede revelar una 'ruta crítica de recursos' diferente a la ruta crítica lógica inicial.
Flexibilidad y Monitoreo Continuo
Las tareas con holgura ofrecen cierta flexibilidad. Pueden usarse para equilibrar la carga de trabajo o para absorber pequeños imprevistos sin afectar la fecha final. Sin embargo, esta holgura no es ilimitada y debe ser gestionada. Si una tarea no crítica se retrasa más allá de su holgura disponible, automáticamente se convierte en una tarea crítica y la ruta crítica del proyecto cambia.
Por ello, el monitoreo continuo del progreso es vital. Un cronograma basado en CPM no es estático; debe ser revisado y actualizado regularmente para reflejar el progreso real, identificar nuevas dependencias o limitaciones, y recalcular la ruta crítica si es necesario. Esto es especialmente cierto en la construcción de casas prefabricadas, donde la coordinación entre la fabricación en fábrica y el trabajo en sitio es crucial.
Preguntas Frecuentes sobre la Ruta Crítica en Construcción
¿Por qué es tan importante la ruta crítica en una casa prefabricada?
Las casas prefabricadas a menudo se promocionan por sus tiempos de construcción reducidos y predecibles. La Ruta Crítica es fundamental para cumplir estas promesas. Cualquier retraso en las tareas clave, como la fabricación, el transporte o el montaje inicial, puede tener un efecto dominó significativo y arruinar el cronograma ajustado.

¿Qué pasa si una tarea en la ruta crítica se retrasa?
Si una tarea crítica se retrasa, la fecha de finalización del proyecto se retrasará en la misma cantidad de tiempo, a menos que se tomen medidas correctivas rápidas en esa tarea o en tareas críticas subsiguientes para recuperar el tiempo perdido (por ejemplo, aumentando recursos, trabajando horas extras, o buscando métodos de construcción más rápidos).
¿Pueden cambiar las tareas críticas durante el proyecto?
Sí, absolutamente. La Ruta Crítica puede cambiar a lo largo del proyecto. Si una tarea crítica se completa antes de lo previsto, su holgura puede volverse positiva y otra secuencia de tareas puede convertirse en la nueva Ruta Crítica. Del mismo modo, si una tarea no crítica sufre un retraso significativo que consume toda su holgura, puede unirse a la Ruta Crítica o incluso convertirse en parte de una nueva ruta crítica más larga.
¿Tener holgura significa que una tarea no es importante?
No. Todas las tareas son importantes para completar el proyecto. La holgura simplemente indica que la tarea tiene cierta flexibilidad temporal. Una tarea no crítica sigue siendo necesaria; simplemente no tiene un impacto inmediato en la fecha de finalización si sufre pequeños retrasos dentro de su margen de holgura.
¿Se puede usar el CPM para reducir el tiempo total de construcción?
Sí. Al identificar la Ruta Crítica, puedes enfocarte en optimizar solo esas tareas. Si logras reducir la duración de una tarea crítica, reducirás la duración total del proyecto (a menos que esa reducción haga que otra secuencia se convierta en la nueva Ruta Crítica más larga). Esto se conoce como 'compresión' del cronograma.
Conclusión
La Ruta Crítica y el Método de la Ruta Crítica son herramientas invaluables en la planificación y gestión de la construcción, incluyendo la de casas prefabricadas. Permiten a los constructores y propietarios entender las Tareas Críticas, anticipar problemas, gestionar recursos eficientemente y, lo más importante, mantener el proyecto en el camino correcto para ser completado a tiempo. Dominar estos conceptos es un paso fundamental hacia una experiencia de construcción más fluida y exitosa.
